當前位置:首頁 > 集團新聞

    成功!大唐長輸南線金橋至橋靠長輸順利完成并網

    2024/11/29 10:18:31

    “橋靠、橋靠,現金橋525萬面積已并入京能長輸管網,具備關閉F3閥門的條件。”

    “金橋、金橋,請開始關閉F3閥門,關閉過程中一定要注意各項運行參數,確保閥門關閉過程中所有設備運行安全。”“金橋收到!”

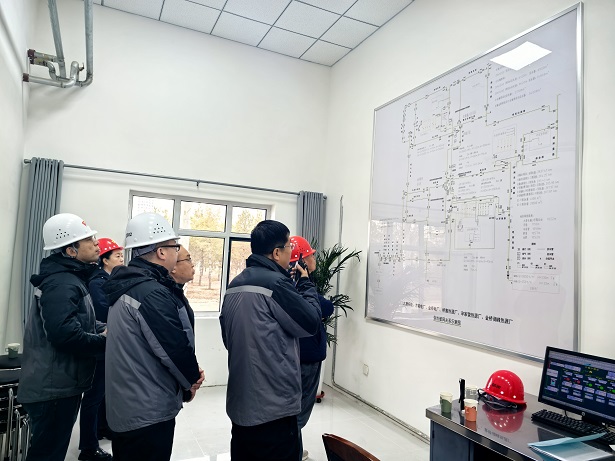

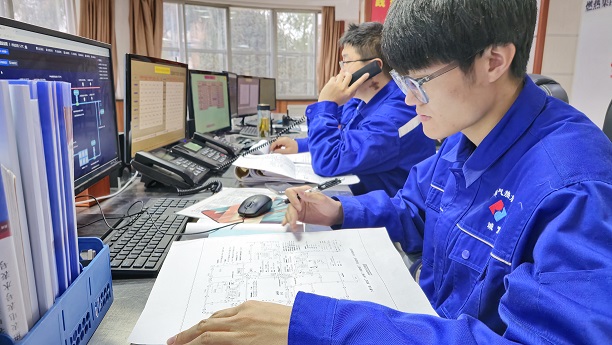

    11月23日上午9:47,隨著并網總指揮丁成斌的一聲令下,大唐長輸南線金橋至橋靠長輸并網工作正式開始。在并網的總指揮室,并網組成員緊盯著電腦屏幕上閃爍變化的運行參數,并利用智慧供熱系統反饋出的運行數據,對閥門的開啟關閉程度、供回水壓力做著精準地計算,并時不時的用對講機發送出一條條指令。


    歷時12個小時,城發橋靠區域1488萬平方米面積順利并入大唐長輸熱網

    據并網小組成員、城發橋靠分公司副經理王瑞介紹:“目前城發橋靠分公司與辛家營分公司都在使用京能長輸的熱源,隨著這些年供熱面積的不斷擴大,京能長輸熱源的負荷明顯不足,在低溫天氣下,2家分公司需要啟動自有的燃煤和燃氣鍋爐進行調峰。本次并網,將橋靠分公司區域的面積從京能長輸的熱源上剝離出來,并入大唐長輸熱源南線,緩解了京能長輸熱源的壓力,使辛家營分公司區域可以更充分的利用京能長輸的熱源。在一定程度上優化了2家分公司的熱源結構,在極寒天氣的情況下才會啟動自有熱源進行調峰。”

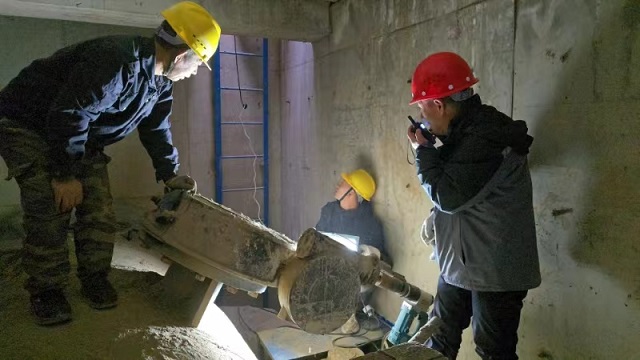

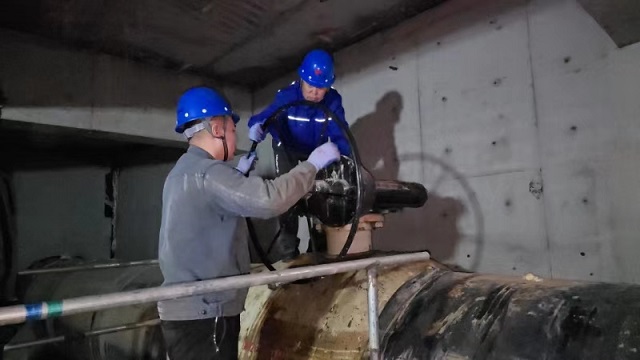

    11:45,F3京能長輸供水全部關閉、回水開度40%,F8閥門開啟三分之一。12:16,經過3個小時的緊張聯動,F3閥門完全關閉,這意味著橋靠分公司區域完全從京能長輸的熱源上剝離出來。在此期間,筆者也來到了橋靠熱源廠東南角的F8閥門總控室。在地下5米的總控室內,2名工作人員在收到開啟閥門的指令后,合力轉動著一個直徑半米的閥門手輪,加上悶熱潮濕的環境,2位工作人員的衣服已經被汗水浸濕。他們告訴筆者,眼前的這個閥門是DN1200的,想完全關閉,至少需要1個小時、轉動手輪1000圈,胳膊累到幾乎就抬不起來了。可想而知,DN1400閥門的操作難度更大。據統計,本次并網過程中,在金橋調峰熱源廠區、金橋至橋靠、橋靠長區、以及學苑街、豐州路等多條路段,共對15個閥門井中的27個閥門進行了精準操作。

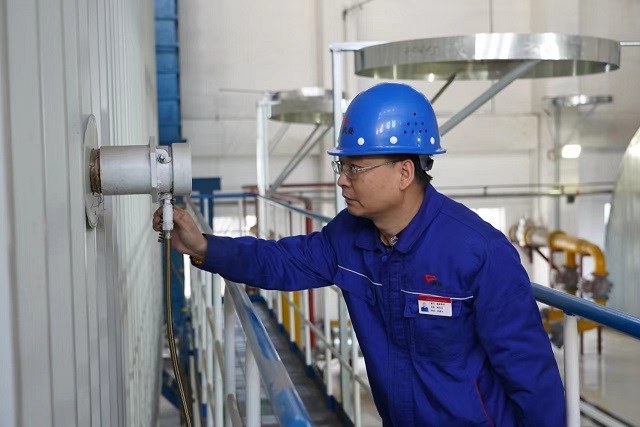

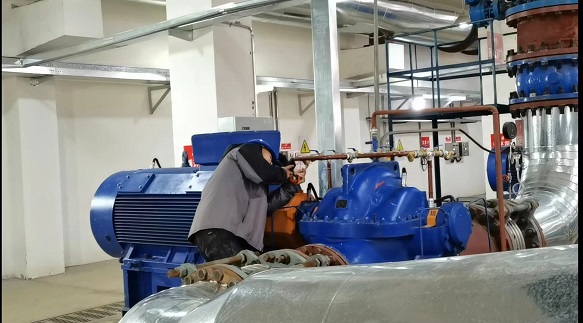

    “請逐步開啟T2閥門!”13:26,隨著T2閥門的開啟,橋靠分公司區域開始逐步接入大唐長輸南線。13:58,長輸3號隔壓換熱站開始增加700T的流量,并隨著T2閥門的穩步增加流量。16:04,廠區中繼泵站的加壓泵也開始啟動。


    “我宣布,大唐長輸南線金橋至橋靠長輸并網成功!”18:00,在各項運行數據平穩的情況下,總指揮宣布并網成功,現場響起了熱烈的掌聲。

    據悉,本次并網首先確保辛家營、金橋、橋靠三個區域的正常供熱,是在供熱所有設備正常運行狀態下,辛家營、金橋、橋靠三個分公司同時操作進行的。王瑞介紹到:“為了保證并網過程中,橋靠分公司供熱轄區內熱用戶家中溫度,橋靠分公司提前一天啟動了自有的3臺燃氣鍋爐,對熱源進行補充。”


    多方聯動,共保并網順利完成

    為打好并網準備戰,城發金橋分公司提前開始行動。金橋分公司黨支部書記、副經理薛剛介紹:“大唐托電到3號隔壓換熱站的距離為68.4公里,3號隔壓換熱站到橋靠熱源廠的距離為25公里。為確保23日的橋靠并網成功,金橋分公司在22日便逐步開啟T1閥門,為將大唐長輸的熱水向橋靠進行輸送做準備。同時,在并網操作時,將金橋區域525萬平方米面積并入京能長輸供熱。”


    23日早晨6點,金橋分公司逐步將供熱轄區內烏尼爾街,從大唐長輸的熱源上切回至金橋熱網,進一步為橋靠分公司并入大唐長輸儲備了足夠的流量。

    本次并網,除橋靠分公司外,金橋分公司、辛家營分公司,京能電廠、大唐托電、長輸3號隔壓換熱站,多方聯動,通力協作。在并網前期,公司組織了各方進行了多次座談,反復研討、推敲、修改后,最終確定了并網方案,確保了本次并網的順利進行。據悉,為確保投運順利,公司成立了投運領導小組、 指揮調度組,以及工作協調組、技術支持組、運行組、安全監督管理組、工程搶修組、管網巡檢組、設備材料組、客服組等11個小組,參與并網的公司工作人員就多達200余人,這其中還不包括外圍設備廠家和應急搶修等保障人員。


    雖然這是公司第5次進行并網工作,雖然經驗充足,但是為了確保萬無一失,城發供熱公司制定了詳細的應急方案,應急搶險車與各崗位人員嚴陣以待,以備不時之需。

    實現首府100%清潔能源全覆蓋

    為實現清潔能源供熱,2016年公司投資9.76億元實施了“引熱入呼”項目——和林盛樂京能至呼市長輸供熱管網,到呼市主管網37公里,項目建成后增加了供熱能力1400萬平方米。在2017-2018采暖期,辛家營熱源廠的傳統燃煤鍋爐全部由京能長輸熱源供熱,燃煤鍋爐為調峰熱源。為將京能長輸熱源輸送到市區中心,2017年投資約18500萬元又開工建設了長輸金橋區域與橋靠區域的供熱聯通管線(稱小長輸),供熱管道長度約8.87公里。2020年4月初,實現了京能長輸熱源替代橋靠熱源廠部分燃煤鍋爐供熱。近年來橋靠區域在初期、末期實現了全部由和林京能至呼市長輸熱源替代,嚴寒期由長輸熱源和橋靠燃煤鍋爐、燃氣鍋爐調峰熱源供熱。

    2023年,城市燃熱集團投資70.45億元實施了大唐長輸管網建設,長輸管網68.4公里、市區配套管網36.5公里。同時實施了5.6公里大唐長輸東南線部分即大唐長輸管網沿南三環向東敷設至城發金橋區域,并與原有8.9公里金橋-橋靠小長輸管網連接;以及12.98公里大唐長輸東北線即呼倫北路至城發三合村熱源廠和毫沁營熱源廠。2023年11月,全球輸熱距離最長、單體供熱管徑最大、施工進度最快、質量管控挑戰最大的大唐長輸管網勝利完工并投運,2023--2024采暖年度實現城區西部2000萬平方米的供熱面積。同年,通過大唐長輸東北線,2023--2024采暖年度三合村區域實現大唐長輸供熱面積539萬平方米。到2024---2025采暖年度大唐長輸已實現供熱5300萬平方米。


    為實現東南區域大唐長供熱,今年城市燃熱集團又實施了清潔熱源項目即金橋調峰熱源廠4臺加壓泵、廠區DN1400約2km供熱管道,辛家營熱源廠1臺加壓泵,橋靠熱源廠2臺加壓泵工程。大唐長輸南線和清潔熱源項目的實施實現了橋靠熱源廠燃煤鍋爐全部由清潔熱源替代,同時也實現了大唐長輸熱源、京能長輸熱源和金橋熱網有機結合。

    本次大唐長輸南線金橋至橋靠長輸成功并網,將城發橋靠分公司1488萬平米的供熱面積接入到大唐長輸南線,橋靠熱源廠燃煤鍋爐全部實現清潔熱源替代,實現了橋靠、辛家營、金橋3家供熱區域的互聯互通,東南區域京能長輸熱源、金橋熱網、大唐長輸三熱源的靈活分配。真正實現首府城區清潔熱源100%全覆蓋。

    截止25日16:00,城發橋靠區域并入大唐長輸后的供水溫度85.5℃,壓力0.74MPa;回水溫度49℃,壓力0.74MPa;流量為6680T/H,運行數據還在平穩上升。


  1. 公司概況
  2. 企業介紹
  3. 發展歷程
  4. 領導班子
  5. 組織機構
  6. 新聞中心
  7. 市政務要聞
  8. 集團新聞
  9. 業務發展
  10. 供熱板塊
  11. 燃氣板塊
  12. 房地產板塊
  13. 物流板塊
  14. 企業文化
  15. 企業理念
  16. 職工文苑
  17. 企業風采
  18. 企業榮譽
  19. 版權所有2022 呼和浩特市城市燃氣熱力集團有限公司     蒙ICP備17004749號-2     友情連接:呼和浩特市國有資產監督管理委員會
    亚洲成av人在线视| 亚洲视频一区调教| 亚洲日韩国产精品无码av| 亚洲国产精品无码久久一线| 亚洲视频一区二区| 亚洲精品无码永久在线观看| 日韩亚洲国产综合久久久| 亚洲av片在线观看| 精品国产日韩亚洲一区91| 在线观看亚洲免费视频| 亚洲AV蜜桃永久无码精品| 亚洲国产精品专区在线观看| 亚洲无码高清在线观看| 国产亚洲情侣一区二区无| 亚洲中文字幕无码爆乳AV | 亚洲视频在线精品| 久久伊人亚洲AV无码网站| 亚洲自偷自偷图片| 亚洲精品色午夜无码专区日韩| 国产亚洲精品岁国产微拍精品 | 亚洲国产系列一区二区三区| 亚洲高清一区二区三区| 亚洲人成自拍网站在线观看| 亚洲欧洲国产综合AV无码久久| 亚洲a∨无码一区二区| www国产亚洲精品久久久日本| 亚洲国产人成中文幕一级二级| 国产午夜亚洲不卡| 亚洲av无码专区在线播放| 久久亚洲国产成人精品性色| 亚洲国产精品久久人人爱| 亚洲一卡一卡二新区无人区| 亚洲第一街区偷拍街拍| 亚洲A∨午夜成人片精品网站| 亚洲精品国产精品乱码不卞| 亚洲人JIZZ日本人| 亚洲日本一区二区| 亚洲一区二区三区无码国产| 亚洲另类无码专区丝袜| 亚洲国产成人五月综合网| 亚洲狠狠婷婷综合久久久久|
